MMA聚合物薄层修补料施工工艺

破损地面薄层修补(2-3mm)施工顺序为:旧地面处理起沙破损地面清理(用抛丸机、角磨机和钢刷打磨机研磨)→强力吹风机吹掉表面灰尘杂物→伸缩缝部位处理→涂刷MMA专用底漆→搅拌MMA聚合物薄层防滑铺装材料→橡胶刮板刮平→毛刷拉毛防滑处理→养生1小时→投付使用。


详细步骤

(1)起砂破损地面打磨处理:用抛丸机、钢刷打磨机对整体地面进行抛丸、打磨,清除所有杂质及强度不足混凝土,边角用角磨机研磨剔除松动部分。用吸尘器进行吸尘干净,保证地面没有松动的石子和附着在混凝土上的杂质。
(2)强力吹风机及加热吹风机清理:清理表面打磨掉的尘土及杂质和浮尘是影响材料附着力因素之一。采用热器吹风机清理地面,是防止地面潮气影响粘结力。
(3)伸缩缝部位处理:施工前准备,对伸缩缝部位进行保护,用美纹纸或者胶带粘贴裂缝,防止材料进入裂缝中。
(4)涂刷 MMA 专用底漆:
  • 一、用毛刷将底漆均匀涂刷到位,底漆可有效防止混凝土表面起砂,固锁表层混凝土,使面层 MMA 聚合物薄层防滑铺装材料能牢固粘结基层。

  • 二、涂刷完毕后,需等待底漆干燥,以手触摸不粘手为宜。干燥时间通常在 20 - 40 分钟左右,具体时长受天气温度影响:气温较高时,干燥速度加快,20 分钟左右即可;气温较低时,干燥时间延长, 需40 分钟左右 。待底漆达到干燥标准后,再进行下一步工序。

(5)搅拌 MMA 聚合物薄层防滑铺装材料:
  • 包装 1(A、B 料):将 A、B 料倒在一起,充分搅拌均匀,确保两种材料完全融合,无分层、结块现象。

  • 包装 2(混合料):先将混合料进行充分搅拌,确保其内部均匀一致;再将随带的固化剂加入到搅拌后的混合料中,继续充分搅拌均匀,搅拌总时长不少于 2 分钟,避免由于未搅拌均匀而出现不固化现象。

(6)橡胶刮板刮平 MMA 聚合物薄层防滑铺装材料:将搅拌好的材料倒入施工作业区,人工用橡胶刮板刮平材料,以表面无明显刮痕为宜。
(7)毛刷拉毛防滑处理:刮平整后人工用毛刷拉毛处理,起到抗滑平整作用。
(8)施工完毕:养护时间 1 小时,无需其他养生材料,期间人员、机动车等器物不能进入施工区域。

(9)备注:①避开高温作业;

                   ②不可抗力因素及自然因素影响下不能施工。



配合比

包装 1(A、B 料):按产品说明书规定的比例将 A、B 料混合搅拌。
包装 2(混合料):混合料一桶 20 公斤,配备一袋 210 克固化剂(白色粉末),配 100 克的稳定剂(蓝色液体)。



主要机具

(1)机械设备:抛丸机或铣刨机、研磨机、钢刷打磨机、搅拌器及强力吹风机、加热吹风机、机场专用拉毛工具、工程车、发电机。

(2)主要工具:量筒、电子称、小油桶、铁抹子、刮板、胶皮刮板、砂纸、毛刷、胶带、抹布等。

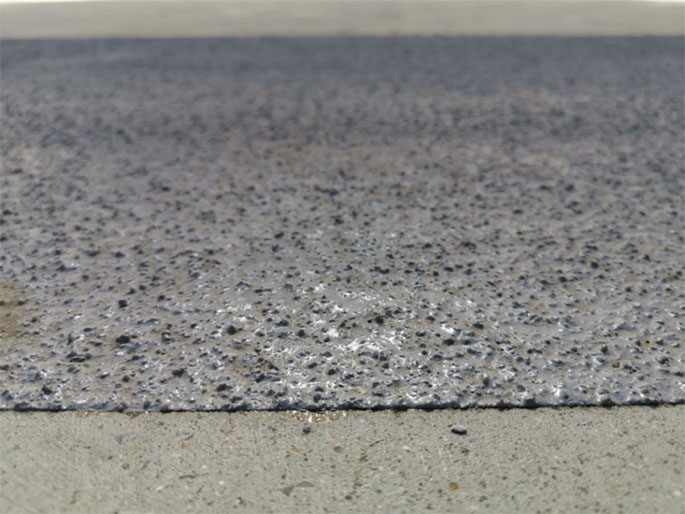

6 (2).jpg

20(1).jpg欲想了解更多施工步骤及产品,可微信关注“佰思特股份”公众号,获取更多专业信息。




扫一扫二维码
电话
首页
返回顶部

不良信息举报邮箱:1411395531@qq.com   涉未成年举报邮箱:1411395531@qq.com  不良信息举报电话:022-22973003

中央网信办互联网违法和不良信息举报中心:www.12377.cn  天津市互联网违法和不良信息举报中心:tjjubao@tj.gov.cn  www.qinglangtianjin.com

津公网安备 12011402001102号
